Categories: Wiadomości

GDDKiA – kolejne osiem kilometrów szlaku Via Carpatia udostępnione kierowcom

Od 23 grudnia 2021 roku, droga ekspresowa S19 na Podkarpaciu będzie dłuższa o kolejne 8 kilometrów. Do ruchu oddaliśmy trasę między węzłami Łowisko a Sokołów Małopolski Północ. Tym samym w województwie podkarpackim kierowcy mają już do dyspozycji prawie 76 kilometrów szlaku Via Carpatia, z których ponad 45 oddano tylko w tym roku.

Pomiędzy Rzeszowem a granicą województw podkarpackiego i lubelskiego w budowie pozostał jeszcze jeden odcinek, Zdziary – Rudnik nad Sanem, który udostępniono kierowcom w I połowie 2022 roku.

Wcześniej niż planowano

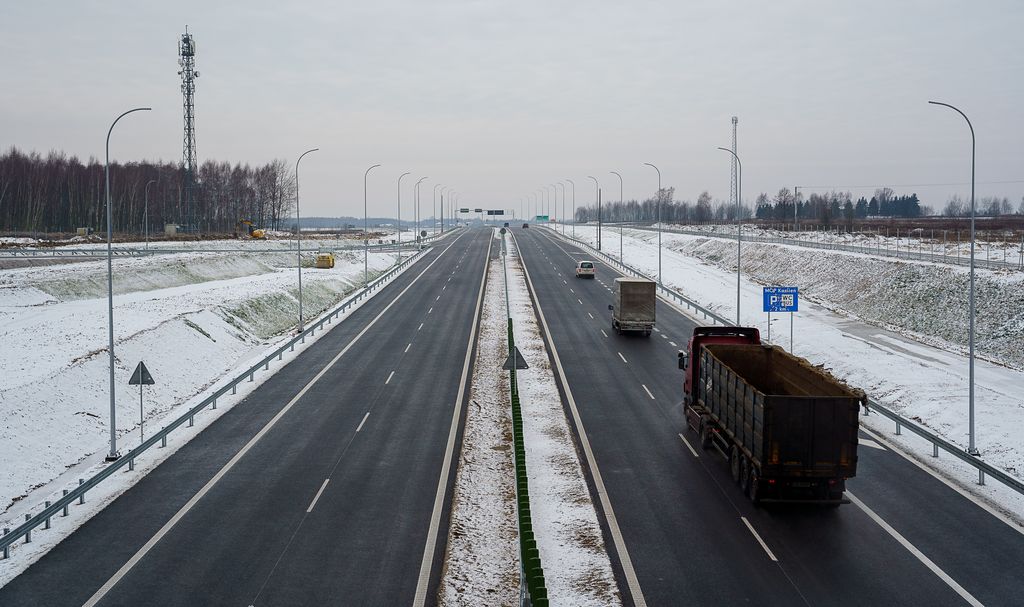

Odcinek S19 Łowisko – Sokołów Małopolski Północ udostępniono do ruchu cztery miesiące przed terminem zakończenia robót wynikającym z umowy. Będą występować lokalne ograniczenia, ale nie ma co czekać, skoro kierowcy mogą skorzystać z nowo wybudowanej trasy i tym samym przejechać drogą ekspresową pomiędzy węzłami Rudnik nad Sanem oraz Rzeszów Wschód na skrzyżowaniu S19 z A4.

GDDKiA – udostępniono 50 km drogi ekspresowej S7 na odcinku Napierki – Płońsk

Na węzłach obowiązywać będzie ograniczenie prędkości (węzeł Łowisko do 70 km/h, węzeł Sokołów Małopolski Północ do 50 km/h). Do czasu zakończenia wszystkich prac na Miejscach Obsługi Podróżnych, będą one wyłączone z użytkowania. Do wiosny przyszłego roku wykonawca będzie prowadził jeszcze roboty, które nie będą jednak wpływały na ruch na ciągu głównym S19.

Opis odcinka

Odcinek ma długość ok. 8,2 km. Wykonawcą prac jest firma Budimex. Umowę o wartości 286 403 716,49 zł podpisaliśmy 21 grudnia 2018 r. Okres projektowy zakończył się 18 października 2019 r. złożeniem do Wojewody Podkarpackiego wniosku o wydanie decyzji o zezwoleniu na realizację inwestycji drogowej (ZRID). Decyzję ZRID uzyskano po niespełna 9 miesiącach, tj. 9 lipca 2020 r.

Odcinek ten rozpoczyna się na węźle Łowisko (dotychczasowa nazwa Kamień) na przecięciu S19 i DK19. Następnie trasa skręca lekko na południowy zachód, gdzie przecina drogę powiatową nr 1211R. Około 700 m dalej, po obu stronach drogi, zlokalizowane zostały Miejsca Obsługi Podróżnych (MOP Kamień, kat. I). Następnie trasa lekkim łukiem zmienia kierunek na południowo-wschodni, omijając duże kompleksy leśne. Około 1,5 km dalej zlokalizowany jest węzeł Sokołów Małopolski Północ, na którym droga ekspresowa S19 krzyżuje się z trasą DK19. Bezpośrednio przy węźle znajduje się Obwód Drogowy z Centrum Zarządzania Ruchem.



W ramach inwestycji wybudowano dwa węzły drogowe (Łowisko i Sokołów Małopolski Północ), sześć wiaduktów (w tym przejścia dla zwierząt średnich górą i dołem) oraz dwa przepusty dla zwierząt małych o funkcji ekologicznej.

Ciekawostki z budowy

Na tym odcinku drogi ekspresowej S19 wykonano ok. 829 000 m3 wykopów i ok. 463 700 m3 nasypów drogowych. Wykop o takiej objętości pomieściłby aż trzy stadiony piłkarskie, natomiast z takiej ilości urobku ziemnego powstałaby góra 24 razy większa niż krakowski Kopiec Kraka. Ponadto, w ramach robót budowlanych, ułożono 912 000 m2 warstw bitumicznych (w tym podbudowa, warstwa wiążąca i ścieralna), co stanowi teren 2,5 raza większy niż powierzchnia Morskiego Oka. Z kolei do budowy wszystkich obiektów mostowych wykorzystano 1 043 ton stali. Tyle samo ważą aż 174 największe na świecie słonie afrykańskie. Cały zakres inwestycji objął teren o powierzchni ok. 135 ha, co stanowi obszar ponad 5,5 raza większy niż powierzchnia Placu Defilad w Warszawie.

S19 z dofinansowaniem UE

Budowa odcinka drogi ekspresowej S19 od węzła Łowisko do węzła Sokołów Małopolski Północ dofinansowana była ze środków UE z Programu Operacyjnego Infrastruktura i Środowisko 2014-2020. Odcinek ten jest częścią projektu dotyczącego budowy drogi ekspresowej S19 Nisko Południe – Sokołów Małopolski Północ. Zgodnie z podpisaną umową o dofinansowanie, całkowity koszt projektu to 1 132 005 519,33 zł, a wysokość dofinansowania UE stanowi 587 297 822, 46 zł.

Via Carpatia

Droga ekspresowa S19 to element międzynarodowego szlaku Via Carpatia, łączącego Europę Północną i Południową. W Polsce trasa ta będzie miała ponad 700 km długości i przebiegać będzie przez województwa podlaskie, mazowieckie, lubelskie i podkarpackie. Na Podkarpaciu będzie miała docelowo długość ok. 169 km.

Stan realizacji S19 w woj. podkarpackim:

  • 75,7 km – oddane do ruchu (odcinki: Lasy Janowskie – Zdziary, Rudnik nad Sanem – Rzeszów Południe),
  • 38,9 km – w realizacji (w budowie: Zdziary – Rudnik nad Sanem, w realizacji w systemie Projektuj i buduj: Rzeszów Południe – Babica, Iskrzynia – Miejsce Piastowe i Miejsce Piastowe – Dukla),

•    53,9 km – w przygotowaniu (na etapie przetargu: Babica – Jawornik i Dukla – Barwinek, na etapie realizacji koncepcji programowej: Jawornik – Lutcza, Lutcza – Domaradz, Domaradz – Iskrzynia).

Źródło: GDDKiA
