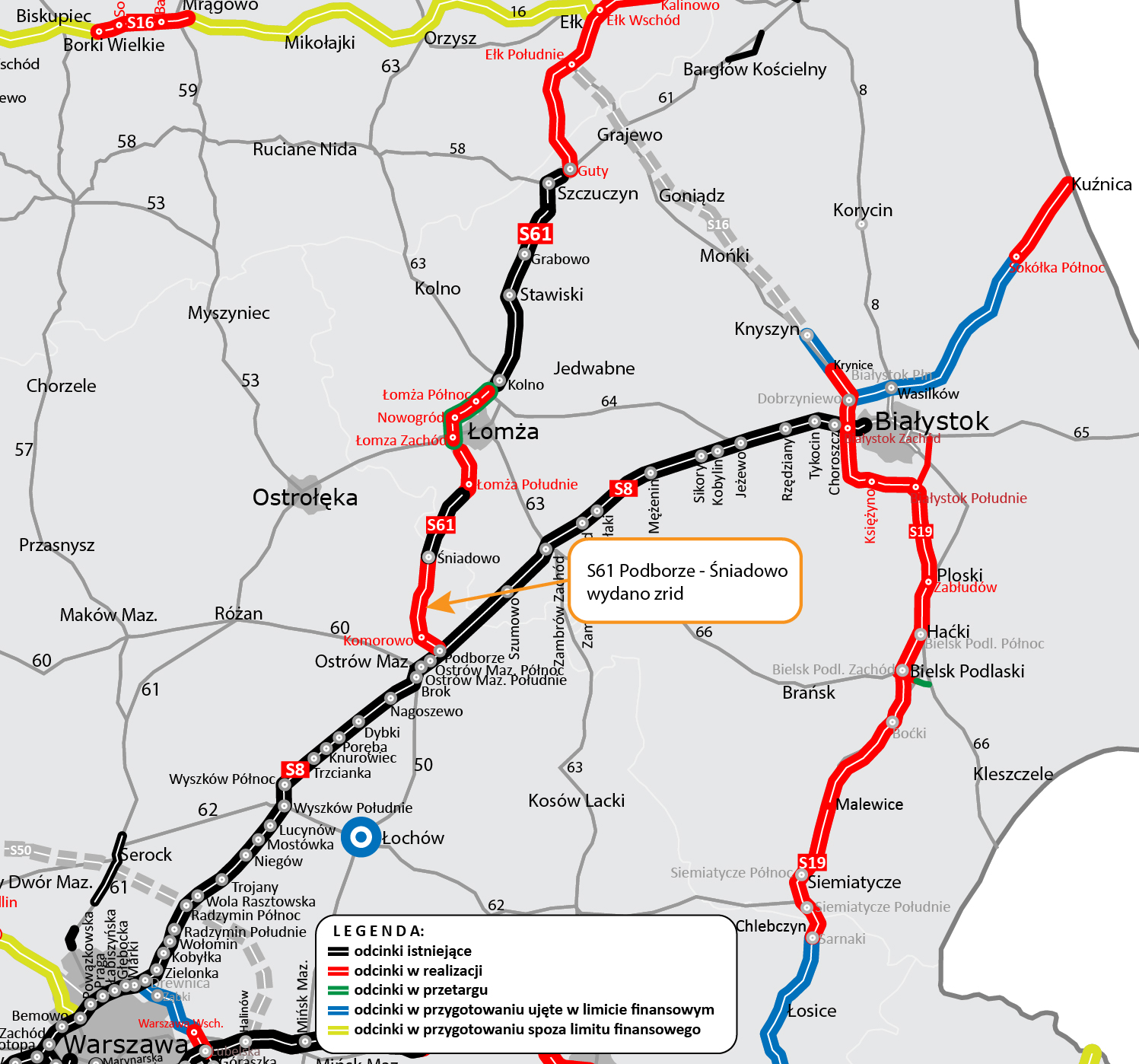

Odcinek S61 Podborze – Śniadowo realizowany będzie na terenie województwa mazowieckiego. Zadanie obejmuje budowę 19,46 km drogi ekspresowej S61 i przebudowę 3 km drogi ekspresowej S8 w rejonie Ostrowi Mazowieckiej. To właśnie tam powstanie strategiczny, nowy węzeł Podborze łączący dwie drogi ekspresowe – S8 i S61. Z drugiej strony odcinek połączy się z użytkowanym od połowy lipca bieżącego roku fragmentem Via Baltiki Śniadowo – Łomża Południe.
Odcinek Podborze – Śniadowo to jeden z trzech odcinków S61 (kolejne to tzw. duża obwodnica Łomży oraz Budzisko – Suwałki), gdzie zaistniała konieczność wyłonienia nowych wykonawców, a terminy uległy przesunięciu.
Pierwsza umowa z poprzednim wykonawcą (Rubau) odcinka Podborze – Śniadowo została rozwiązana w maju 2019 roku. Firma nie uzyskała decyzji ZRID w przewidzianym kontraktowo terminie, więc GDDKiA odstąpiła od umowy. Po przeprowadzeniu nowego przetargu, 21 listopada 2019 roku wyłoniliśmy nowego wykonawcę (Polaqua). Umowa w systemie Projektuj i buduj została podpisana 8 stycznia 2020 roku, a wartość tego kontraktu to 749,96 mln zł.
Nowy wykonawca przygotował dokumentację do wniosku o decyzję ZRID i złożył wniosek 15 września 2020 roku, na dwa miesiące przed umownym terminem. Niestety, najpierw ze względu na pandemię, a potem wątpliwości co do długości ekranów akustycznych, wydanie decyzji przeciągnęło się do grudnia bieżącego roku.
Teraz, mając decyzję ZRID, w najbliższych dniach przekażemy wykonawcy plac budowy. Ta rozpocznie się od niezbędnych wycinek drzew oraz koniecznych rozbiórek zabudowań kolidujących z powstającą drogą. Kiedy tylko pogoda pozwoli, ruszą też pierwsze roboty ziemne. Zgodnie z harmonogramem za dwa lata droga ma być oddana do ruchu.
Budowany fragment będzie miał nawierzchnię asfaltową i będzie przystosowany do najcięższego ruchu (kategoria KR7, nacisk na oś 11,5 t). Przypomnijmy, że zgodnie z zapisami kontraktowymi to wykonawca mógł wybrać rodzaj nawierzchni dla przyszłego odcinka S61. W ramach umowy powstaną dwie jezdnie, po dwa pasy ruchu każda, do tego pas awaryjny i 5-metrowy pas rozdziału.
Oprócz wspomnianego węzła Podborze, powstanie jeszcze węzeł Komorowo na skrzyżowaniu z drogą wojewódzką nr 677 (Ostrów Mazowiecka – Łomża). Przewidziano również dwa Miejsca Obsługi Podróżnych (MOP) – Sulęcin Wschód i Zachód.
Na całym odcinku wybudowanych zostanie 26 obiektów inżynierskich, w tym przejścia dla zwierząt. Część z nich będzie zintegrowana z mostami i wiaduktami.
